热烈祝贺惠州中洞抽水蓄能电站排风2号竖井开挖顺利完成
[新闻中心] 发布时间:2025-08-10 10:35:31 浏览次数:310

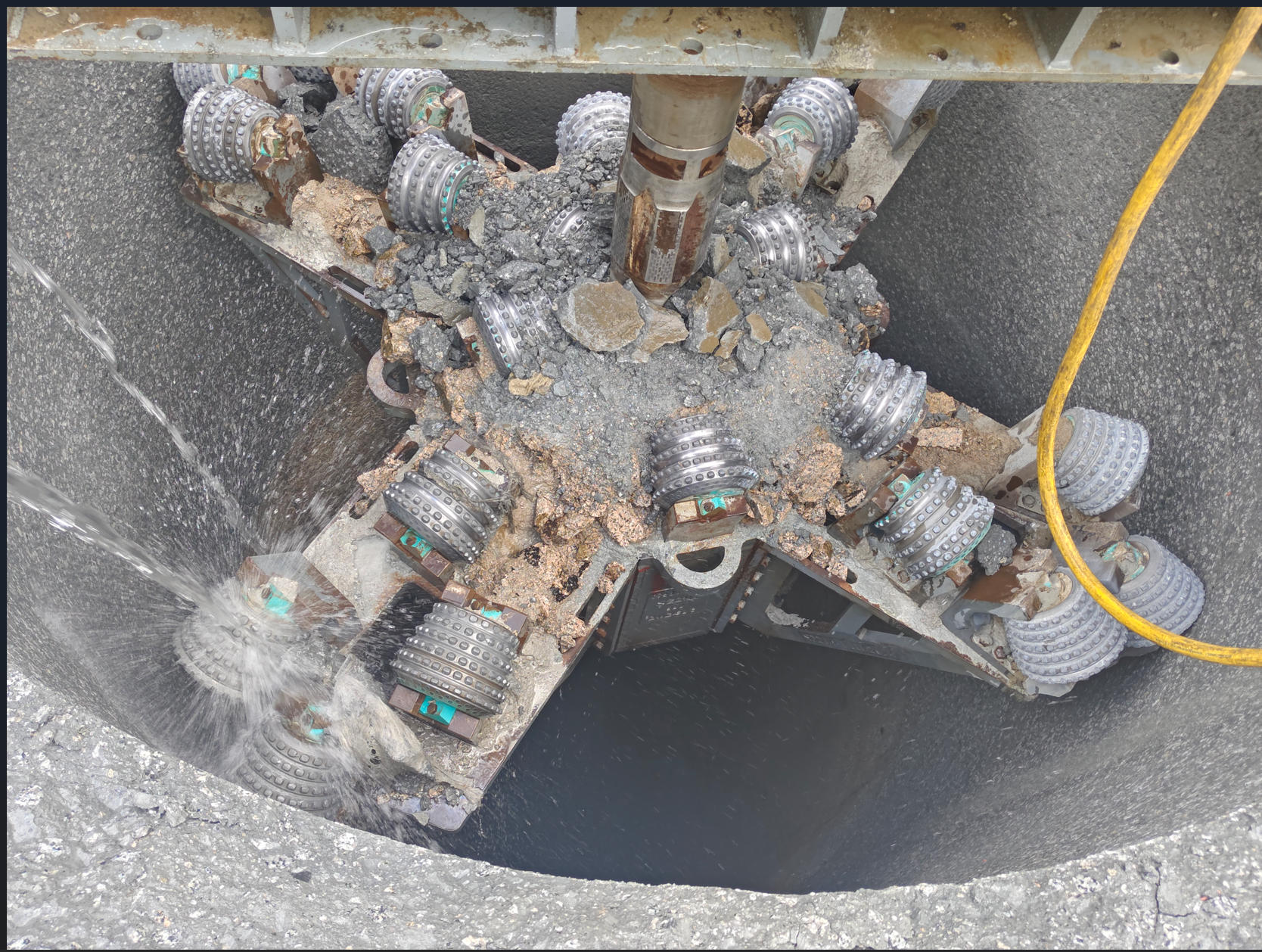

随着AT-4000L型反井钻机刀盘的破岩而出,由我公司承建的惠州中洞抽水蓄能电站PF2排风竖井与先前的PF1竖井贯通,为超大容量变速抽蓄工程的厂房排风系统提供新的活力。这一重大进展意味着电站厂房的排风系统已全面打通,犹如为这座我国首个超大容量变速抽蓄工程的地下洞室群注入了新的生机与活力。这两条竖井深度均超过310米,净直径为4米,且仅相距11米,宛如一对巨大的“肺叶”。它们通过排风平洞与主变洞室和地下厂房洞室相连通,形成了高效排风的通道,为保障厂房区域地下洞室群空气流通、气体质量奠定了基础。
惠州中洞抽水蓄能电站排风竖井采用直径4m的双竖井布置,单条竖井长度为320m,下部通过排风平洞与通风兼安全洞相连通,围岩条件以二、三类为主。两条排风竖井开挖过程中使用AT-4000L天井钻机一次反拉成型,大大提高了竖井施工的机械化程度和作业效率,相比传统钻爆开挖方法全程无需人员下井施工,大幅降低了作业人员劳动强度和作业风险系数,提高了施工本质安全。

排风2号竖井于2025年4月21日启动导孔开挖,5月10日导孔施工结束,5月26日启动反向扩挖,7月23日完成反向扩挖,反向扩挖平均日开挖进尺5.4m,反井钻机开挖完成后,采用大孔径三维全景超高清电视成像仪对竖井进行全景数字成像,探明排风竖井井内围岩情况,进而确定对竖井不同洞段采取的有针对性的支护措施,保证施工期及运行期安全。

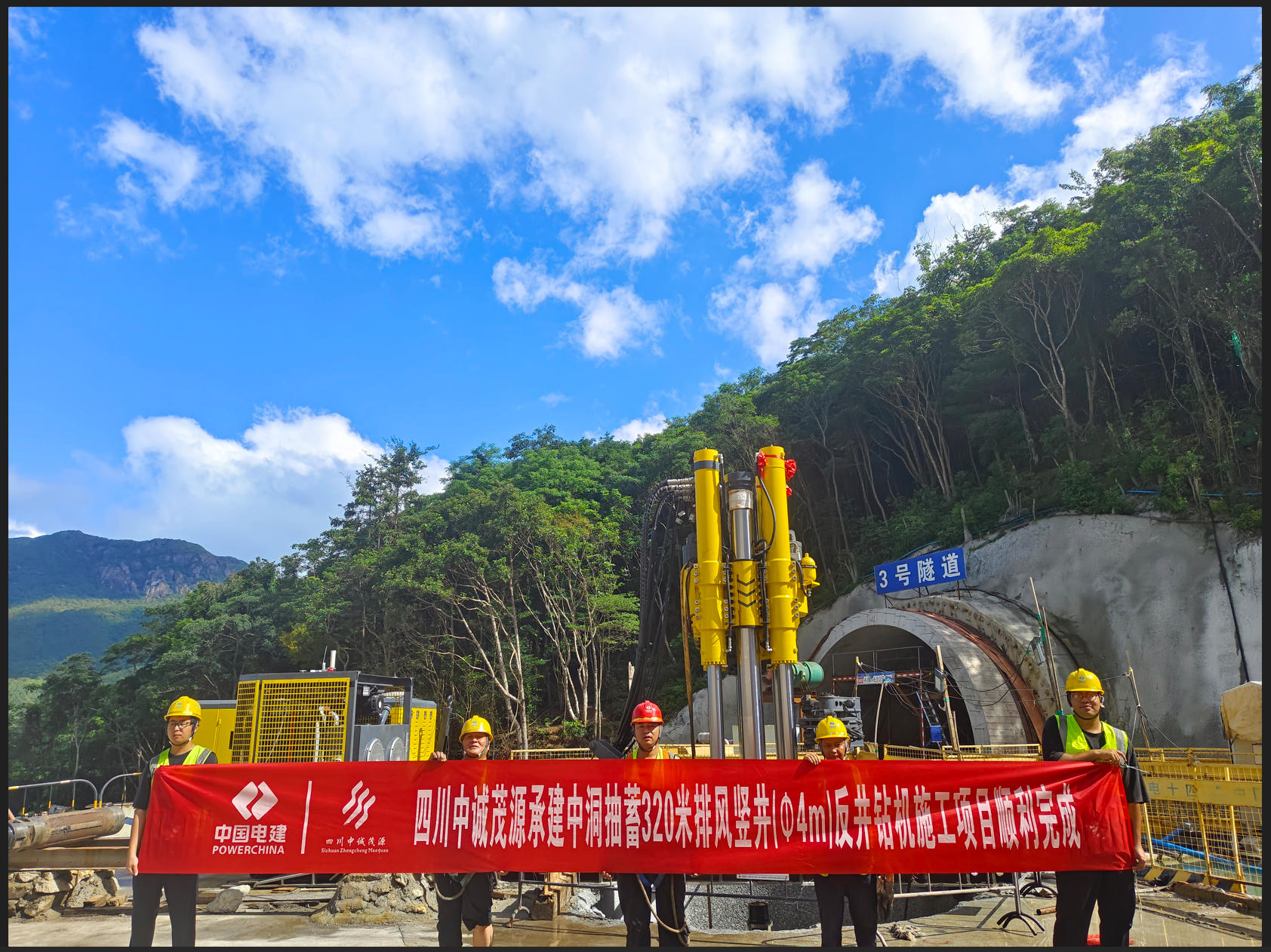

排风2号竖井开挖施工圆满完成,是惠州中洞项目近期继引水中斜井开挖完成后,斜竖井施工取得的又一关键进展。
