热烈祝贺梅州抽蓄反井钻机项目顺利完工
[新闻中心] 发布时间:2024-03-07 09:21:48 浏览次数:403
2023年9月26日,伴随着2.5m扩孔刀盘的破岩而出,我公司承担施工任务的梅蓄二期反井钻机施工项目顺利完工,该项目自2023年5月进场至9月完工,累计完成2.5m竖井五百多米,成井直径2.5m。

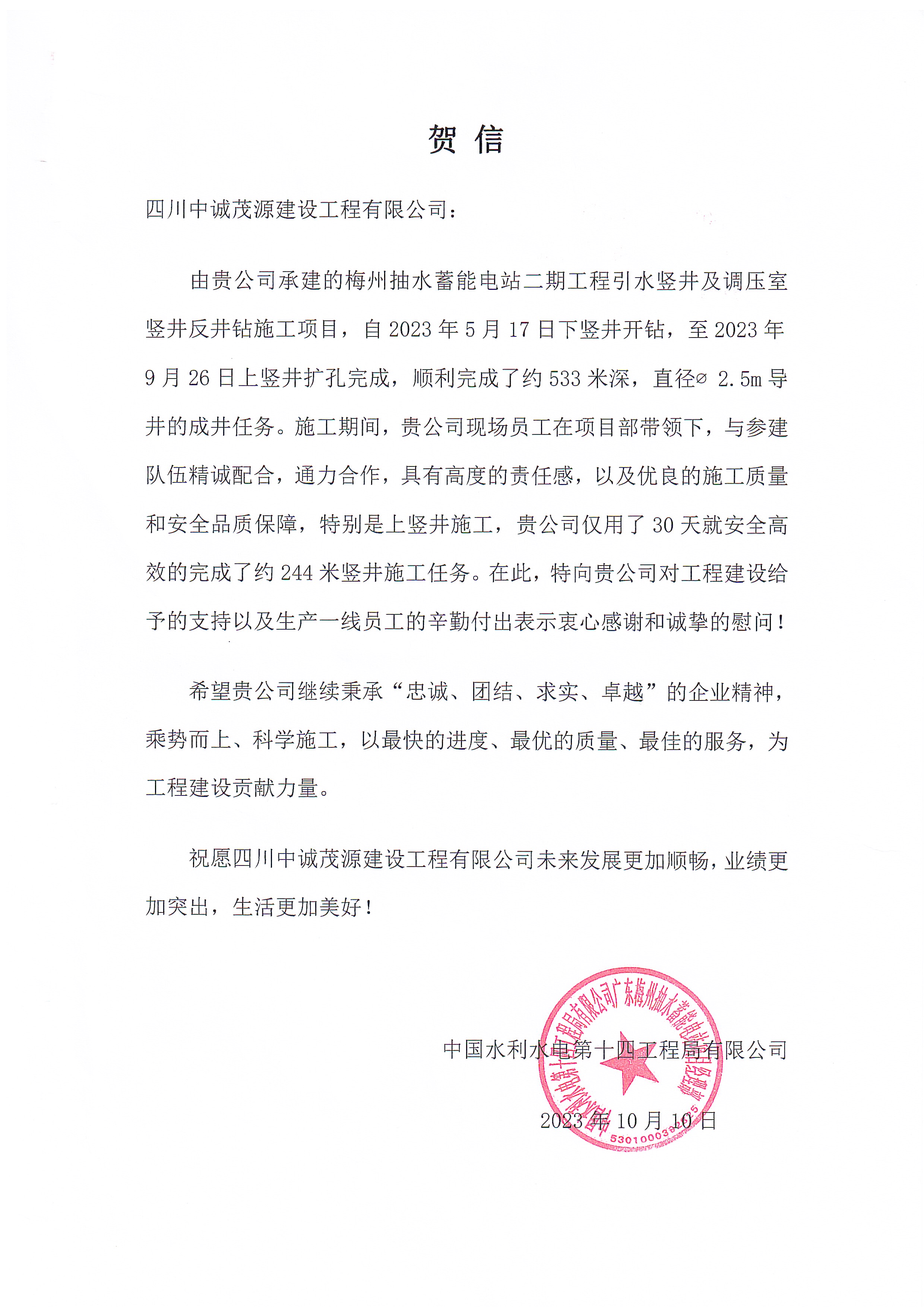

该项目公司采用较为先进的R160V型反井钻机,导孔平均速度20米/天,扩孔平均速度18米/天,施工进度和质量得到了甲方、监理和业主的一致肯定和表扬,并给公司发来贺信,公司员工深受鼓舞,承诺将用更好的服务为客户创造最优的客户体验和价值。
